凯发k8

400-700-9998
购置
凯发k8 基桩检测
基桩检测
国家铁路局!关于铁路路基工程素混凝土桩施工质量验收标准内容修订  ,增添了旁孔透射法验证
宣布时间:2024-05-27 浏览次数:24500 泉源:凯发k8

国家铁路局,铁路路基工程素混凝土桩,施工质量验收标准,高速铁路路基工程施工质量验收标准,铁路路基工程施工质量验收标准,铁路路基支挡结构设计规范,TB 10751-2018,TB 10414-2018,TB 10025-2019,素混凝土桩,素混凝土桩成桩质量控制,素混凝土桩磨练数目,素混凝土桩旁孔透射法验证



2024年3月20日国家铁路局宣布了铁道行业标准的通告(工程建设标准2024年第2批)  ,通告中提到了为顺应铁路路基的建设需要  ,强化路基工程施工质量要害环节管控  ,推动铁路路基制作手艺前进  ,国家铁路局组织对《高速铁路路基工程施工质量验收标准》TB 10751-2018、《铁路路基工程施工质量验收标准》TB 10414-2018 和《铁路路基支挡结构设计规范》 TB 10025-2019 这3项铁路工程建设标准相关内容举行局部修订  ,并将修订的条文举行宣布  ,自宣布之日起实验 。


在《高速铁路路基工程施工质量验收标准》TB 10751-2018、《铁路路基工程施工质量验收标准》TB 10414-2018 这2项标准的修订条文中均对CFG桩、螺杆(纹)桩等素混凝土桩内容举行修订  ,修订了一样平常划定和主控项目里的某些条目  ,强调了施工装备需接纳自动化监控的信息化手段和差别土性差别下素混凝土桩成桩质量控制  ,划定了素混凝土桩磨练数目以及新增了磨练要领  ,详细条目见下文:



一、《高速铁路路基工程施工质量验收标准》TB 10751-2018

(一)修改第5.14.3条 。

原文为:

CFG桩、螺杆(纹)桩等素混凝土桩桩底应置于设妄想定的地层中  ,施工历程中应纪录钻进及地层转变时的机具装备反应  ,核对设计地质资料  ,终桩应切合设计桩长并知足代表性工艺试验确定的电流值或其它反应钻进阻力的仪表读数要求 。地质条件爆发转变  ,成桩施工达不到终桩要求时  ,施工单位或监理单位应向建设、设计单位反响  ,勘探设计单位应实时举行现场处置惩罚 。


条文说明修改为:

素混凝土桩(CFG桩、螺杆(纹)桩)装备钻进历程中  ,通过装备纪录的钻进地层电流值(或其它反应钻进阻力的仪表读数)和其对应地层高程  ,举行设计地质资料的现场核对  ,确定桩端是否抵达设计预定的地层 。施工装备接纳自动监控的信息化手段  , 更便于实时获取施工桩长、电流及笔直度等参数 。

差别地区的土性相差较大  ,素混凝土桩的成孔效果及施工情形可能保存差别  ,凭证海内工程履历  ,螺杆(纹) 桩需要增强黏性土、粉土、砂土、碎石土、湿陷性黄土地层之外其他土层中的成桩质量控制  ,CFG桩需要增强淤泥层、泥炭土层、淤泥质土层、含块石(碎石、卵石)夹层的地层及30m以上桩长的成桩质量控制 。


TIP热异常桩身完整性测试仪,TIP,PDI,美国桩基动力学公司,热法桩身完整性测试仪,桩身完整性检测,热异常桩身完整性测试仪,热异常检测,桩身完整检测仪,桩身完整检测,基桩检测仪

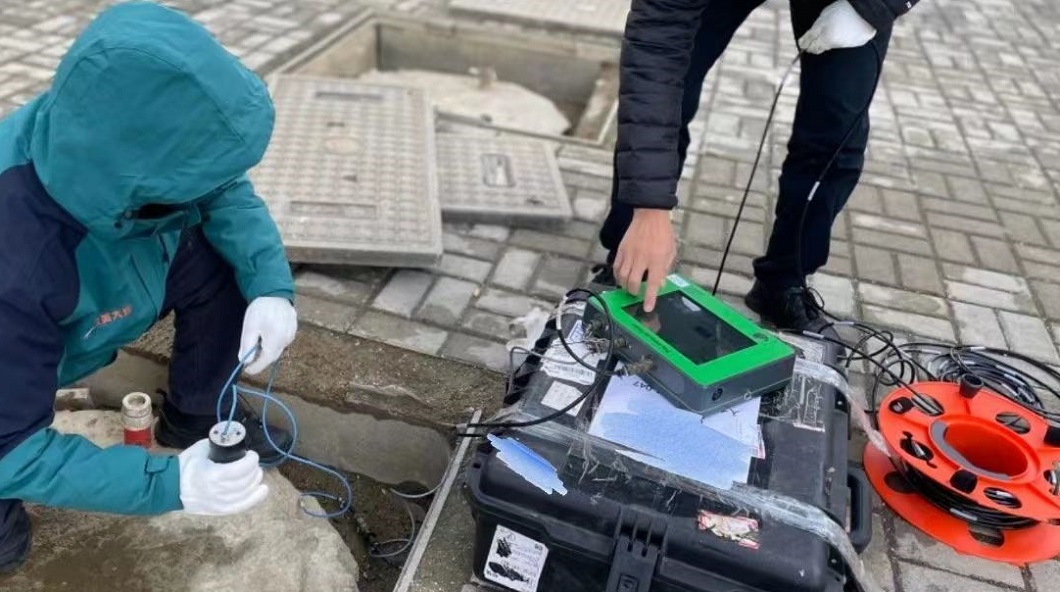

视频·热法桩身完整性测试(完整视频可以关注“基桩检测”公众号审查)

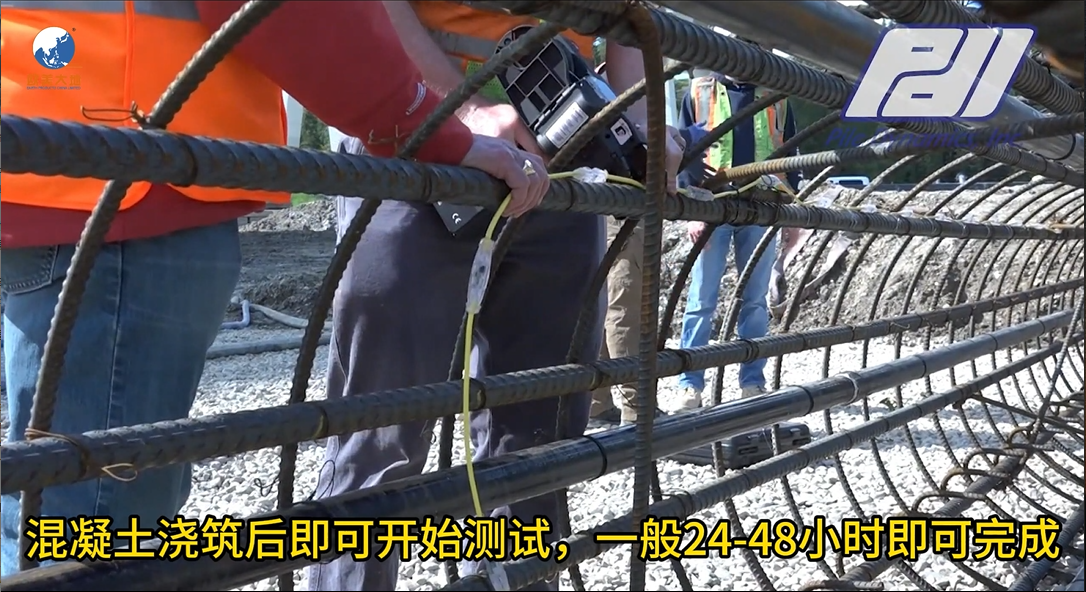

除了低应变、高应变、超声波检测法  ,成孔质量控制新手艺-热法桩身完整性测试 。


TIP测试是使用水泥凝固历程中水化放热的原理  ,在桩身中预埋测温电缆  ,丈量并纪录桩身沿深度偏向的温度  ,凭证温度的转变情形  ,来对桩身的完整性及桩身轮廓尺寸举行评价剖析 。


相比于声波透射法及低应变法等古板完整性测试手艺有以下几点优势:

1、检测时间早  ,灌注混凝土之后即可最先检测  ,48~72小时即可得出检测效果  ,早发明问题早解决问题降低损失 。

2、可评价钢筋笼内外混凝土质量

3、可盘算钢筋笼;げ愫穸

4、可评估竹节桩、支盘桩等异形基础的混凝土浇筑质量与桩身现实尺寸


成孔深度和桩端抵达设计持力层是素混凝土桩的主要质量控制指标  ,施工桩长抵达设计桩长且施工电流知足代表性工艺试验确定的电流值要求时  ,才华终桩;不然施工单位按相关程序向监理单位、建设单位报告  ,勘探设计单位现场确认地点状态  ,研究确定相关处置惩罚步伐 。



(二)修改第5.14.9条 。

原文修改内容见红字部分:

CFG桩、螺杆(纹)桩等素混凝土桩的桩长应知足设计要求 。截桩后桩顶高程应切合设计要求  ,允许误差为±50mm 。


磨练数目:施工单位所有磨练  ,并按总桩数的2‰且不少于3根举行桩长验证 。监理单位按施工单位磨练数目的20%见证磨练  ,且见证磨练桩长验证不少于3根 。


磨练要领:丈量钻杆或沉管长度  ,施工中比照钻机上的深度控制标线视察;仪器丈量桩顶高程;检查施工纪录 。成桩后接纳钻孔取芯法验证桩长  ,有疑问时  ,钻孔取芯法双倍抽检或接纳旁孔透射法验证 。


PST旁孔透射波法,PST旁孔透射波测试,既有修建物下桩长,既有修建物下桩身完整性,水听器探头,水听器

PST旁孔透射法操作(点击上方图片相识详情)


二、《铁路路基工程施工质量验收标准》TB 10414-2018


(一)修改第5.14.2条 。

条文修改为:

CFG桩、螺杆(纹)桩等素混凝土桩桩底应置于设妄想定的地层中  ,施工历程中应纪录钻进及地层转变时的机具装备反应  ,核对设计地质资料  ,终桩应切合设计桩长并知足代表性工艺试验确定的电流值或其它反应钻进阻力的仪表读数要求 。地质条件爆发转变  ,成桩施工达不到终桩要求时  ,施工单位或监理单位应向建设、设计单位反响  ,勘探设计单位应实时举行现场处置惩罚 。


(二)修改第5.14.7条 。

条文修改为:

CFG桩、螺杆(纹)桩等素混凝土桩的桩长应知足设计要求 。截桩后桩顶高程应切合设计要求  ,允许误差为±50mm 。


磨练数目:施工单位所有磨练  ,并按总桩数的2‰且不少于3根举行桩长验证 。监理单位按施工单位磨练数目的20%见证磨练  ,且见证磨练桩长验证不少于3根 。


磨练要领:丈量钻杆或沉管长度  ,施工中比照钻机上的深度控制标线视察;仪器丈量桩顶高程;检查施工纪录 。成桩后接纳钻孔取芯法验证桩长  ,有疑问时  ,钻孔取芯法双倍抽检或接纳旁孔透射法验证 。


凯发·k8(国际)官方网站-一触即发登录入口

为您推荐
【网站地图】【sitemap】
【网站地图】【sitemap】
